Estrich Aufheizprotokoll: Ablauf, Phasen und häufige Fehler

Estrich Aufheizprotokoll: Ablauf, Phasen und häufige Fehler

Geschrieben von Lukas Fischer

Estrich Aufheizprotokoll: zwei Wörter, die auf jeder Baustelle mit Fußbodenheizung früher oder später auftauchen. Spätestens dann, wenn der Heizungsbauer erklärt, dass vor dem Bodenbelag noch mehrere Wochen vergehen und dabei von Funktionsheizen, Vorlauftemperaturen und Protokollpflicht spricht.

Ein Aufheizprotokoll dokumentiert das kontrollierte Aufheizen eines Heizestrichs mit Fußbodenheizung. Es hält Starttemperatur, tägliche Temperaturschritte, Maximaltemperatur und Trocknungsprüfungen fest. Es ist Pflicht vor jeder Bodenbelagsverlegung und Teil der Gewährleistungsdokumentation.

Was genau dahintersteckt, welche Phasen es gibt, was bei Zement- und Fließestrich unterschiedlich läuft und welche Fehler auf Baustellen immer wieder passieren: Das alles finden Sie hier praxisnah erklärt, mit Einschätzungen von Patrick Otten, Estrichleger mit langjähriger Erfahrung aus dem Betrieb Otten Fußbodentechnik.

Estrich Aufheizprotokoll: Das Wichtigste auf einen Blick

  • Das Aufheizprotokoll ist bei jedem Heizestrich mit Fußbodenheizung vorgeschrieben
  • Es dokumentiert das kontrollierte Auf- und Abheizen
  • Es gibt zwei Phasen: Funktionsheizen (Gewerk-Nachweis) und Belegreifheizen (Feuchte austreiben bis zur Belegreife).
  • Die Wartezeit vor dem ersten Aufheizen beträgt bei Zementestrich 21 Tage, bei Fließestrich / Calciumsulfat 7 Tage, bei Schnellestrich 3 bis 4 Tage.
  • Die Vorlauftemperatur wird täglich um maximal 5 °C erhöht, die Maximaltemperatur liegt bei 55 °C.
  • Ohne abgeschlossenes Aufheizprotokoll und CM-Messung darf kein Bodenbelag verlegt werden.
  • Das Protokoll ist Teil der Gewährleistungsdokumentation und muss dem Bodenleger vorgelegt werden.

Was ist ein Aufheizprotokoll?

Ein Aufheizprotokoll ist ein Dokument, das den gesamten Heizprozess eines frisch verlegten Estrichs mit Fußbodenheizung tageweise festhält. Es zeigt, wann mit dem Heizen begonnen wurde, wie die Vorlauftemperatur täglich angepasst wurde, welche Maximaltemperatur erreicht wurde und wann der Estrich die Belegreife erreicht hat.

Das Protokoll ist produktspezifisch: Für jeden Estrichtyp und jeden Hersteller gelten eigene Vorgaben zu Starttemperatur, Steigerungsschritten und Maximaldauer. Der Estrichleger kennt das eingebaute Produkt und gibt das passende Protokoll vor. Diese Vorgaben sollten auf der Baustelle konsequent eingehalten werden, da sonst die Gewährleistung des Estrichlegers erlöschen kann.

Warum ist das so wichtig? Frisch eingebrachter Estrich enthält viel Wasser. Dieses muss kontrolliert entweichen, bevor ein Bodenbelag verlegt wird. Gleichzeitig wird der Estrich im späteren Alltag durch die Fußbodenheizung immer wieder Temperaturschwankungen ausgesetzt. Ein zu schnelles oder unkontrolliertes erstes Aufheizen führt dazu, dass sich das Material ungleichmäßig ausdehnt, was Risse verursacht, die sich später kaum noch beheben lassen.

Patrick Otten (Estrichleger, Otten Fußbodentechnik) beschreibt den Zweck so:

„Das Aufheizprotokoll stellt dar, wie der Estrich beheizt werden muss, was für eine Temperatur gestartet werden darf, in was für Schritten pro Tag die Temperatur geregelt werden muss. Das ist dafür da, dass der Estrich sich spannungsfrei setzt."

Das Protokoll ist damit gleichzeitig technische Anleitung, Qualitätsnachweis und Gewährleistungsdokument in einem.

Aufheizprotokoll Pflicht: Wann ist es vorgeschrieben?

Ein Aufheizprotokoll ist bei jedem Estrich mit Fußbodenheizung verpflichtend. Daran gibt es nichts zu rütteln.

Liegt kein Aufheizprotokoll vor, darf der Bodenleger die Arbeit verweigern und das zu Recht. Er ist sogar dazu verpflichtet, Bedenken anzumelden, wenn das Protokoll fehlt oder unvollständig ist. Das gilt für Fliesenleger, Parkettleger und jeden anderen, der einen Belag auf dem Estrich verlegt.

Patrick Otten bringt die Grundregel klar auf den Punkt:

„Das Aufheizprotokoll hat nur eine Bewandtnis, wenn man eine Fußbodenheizung hat. Ansonsten trocknet der Estrich für sich allein durch."

Estrich ohne Fußbodenheizung unterliegt also keinem Aufheizprotokoll. Dort gelten die normalen Trocknungsregeln: ein Zentimeter Estrich, eine Woche Trocknungszeit, plus Karenzzeit.

Warum ist das auch für Bauherren relevant?

Das Aufheizprotokoll ist nicht nur irgendein irrelevantes Dokument im Anhang, was sowieso niemand liest. Es ist Teil der Gewährleistungskette.

Treten später Risse, Schüsselungen oder Feuchtigkeitsschäden auf, ist das Protokoll der entscheidende Nachweis dafür, ob der Prozess korrekt durchgeführt wurde oder eben nicht. Wenn das Protokoll fehlt, wird die Schuldfrage auf der Baustelle schnell unübersichtlich und im Zweifel bleibt der Bauherr auf dem Schaden sitzen.

Das Protokoll sollte deshalb nach Abschluss der Heizphase sorgfältig aufbewahrt werden, zusammen mit dem Ergebnis der CM-Messung.

Ein Aufheizprotokoll ist bei jedem Estrich mit Fußbodenheizung verpflichtend. Daran gibt es nichts zu rütteln.
Ein Aufheizprotokoll ist bei jedem Estrich mit Fußbodenheizung verpflichtend. Daran gibt es nichts zu rütteln.

Wann kann mit dem Aufheizen von Estrich begonnen werden?

Eine der häufigsten Fragen auf der Baustelle: Wie lange muss gewartet werden, bevor die Heizung überhaupt angedreht werden darf?

Die Antwort hängt direkt von der Estrichart ab. Jedes Produkt braucht zunächst eine Liegezeit, in der der Estrich abbindet und sich chemisch setzt. Wird in dieser Phase zu früh mit dem Aufheizen begonnen, greift man in einen laufenden chemischen Prozess ein, der noch nicht abgeschlossen ist.

Das Ergebnis sind Risse, Spannungen und im schlimmsten Fall ein Estrich, der komplett erneuert werden muss.

Die Liegezeiten nach Estrichart im Überblick:

  • Zementestrich: frühestens nach 21 Tagen
  • Calciumsulfat-Fließestrich: frühestens nach 7 Tagen
  • Schnellestrich: frühestens nach 3 bis 4 Tagen

Das bedeutet: Die Liegezeit ist nicht pauschal, sondern immer produktspezifisch. Im Zweifelsfall gilt immer die Herstellerangabe und nicht irgendeine Faustregel aus dem Internet.

Wichtig in den ersten Tagen nach dem Einbau des Estrichs:

In den ersten drei Tagen nach dem Estricheinbau bleiben Fenster und Türen geschlossen. Der Estrich braucht in dieser Phase Ruhe für den Abbindeprozess, Zugluft würde ihn schädigen. Erst ab dem dritten Tag wird regelmäßig gelüftet, um die entstehende Feuchtigkeit abzuführen.

Das Aufheizprotokoll des Otten Fließestrichs 4.0 sieht beispielsweise vor, dass mit dem Aufheizen erst ab dem vierten Tag nach Einbau begonnen wird, also einen Tag nachdem erstmals gelüftet werden darf.

Aufheizprotokoll Ablauf: Funktionsheizen und Belegreifheizen

Das Aufheizen eines Heizestrichs läuft in zwei klar getrennten Phasen ab. Beide haben unterschiedliche Ziele, beide sind im Protokoll zu dokumentieren, und beide müssen in der richtigen Reihenfolge durchgeführt werden.

Funktionsheizen von Estrich

Das Funktionsheizen ist die erste Phase nach der Liegezeit. Ziel ist nicht die Trocknung, sondern der Nachweis, dass die Fußbodenheizung einwandfrei funktioniert und der Estrich die maximale Temperaturdehnung ohne Schäden übersteht.

Die Heizung wird dabei schrittweise hochgefahren: Starttemperatur ist eine Vorlauftemperatur von 25 °C, die für mindestens drei Tage gehalten wird. Danach wird die Temperatur täglich um 5 °C erhöht, bis die maximale Vorlauftemperatur von 55 °C erreicht ist. Diese wird dann für mehrere Tage konstant gehalten, ohne Nachtabsenkung, damit der Estrich sich spannungsfrei setzt.

Wichtig: Während des Funktionsheizens gibt der Estrich bereits erhebliche Mengen Feuchtigkeit ab. Während des gesamten Aufheizprozesses muss regelmäßig gelüftet werden. Laut dem Trocknungsfahrplan von Otten Fußbodentechnik reichen gekippte Fenster dafür nicht aus, die Luftwechselrate ist zu gering. Empfohlen wird Stoßlüften mit weit geöffneten Fenstern und Türen. (Anmerkung: Schutz vor Regen beachten)

Alles zum richtigen Lüften während der Trocknungsphase im Artikel: Estrich lüften: So geht es richtig

Belegreifheizen von Estrich

Das Belegreifheizen schließt direkt an das Funktionsheizen an. Dabei wird die Heizung auf Maximaltemperatur gefahren, dies beschleunigt den Trocknungsprozess spürbar. Hier geht es darum, die verbleibende Restfeuchte aus dem Estrich auszutreiben, bis die für den geplanten Bodenbelag zulässigen CM-Werte erreicht sind.

Die Maximaltemperatur von 55 °C wird so lange gehalten, bis der Estrich trocken ist. Als erste Orientierung kann die sogenannte Folienprüfung dienen: Eine PE-Folie von etwa 50 x 50 cm wird auf den beheizten Estrich gelegt und an den Rändern mit Klebeband abgeklebt. Bildet sich innerhalb von 24 Stunden kein Kondenswasser unter der Folie, ist der Estrich voraussichtlich trocken. WICHTIG: Diese Prüfung ersetzt jedoch keine CM-Messung.

Wann die Belegreife tatsächlich erreicht ist, lässt sich nur durch eine CM-Messung zuverlässig feststellen.

Ist die Belegreife bestätigt, wird die Vorlauftemperatur schrittweise wieder abgesenkt, täglich um maximal 10 °C, bis eine Oberflächentemperatur des Estrichs von 15 bis 18 °C erreicht ist. Erst dann kann der Bodenbelag verlegt werden.

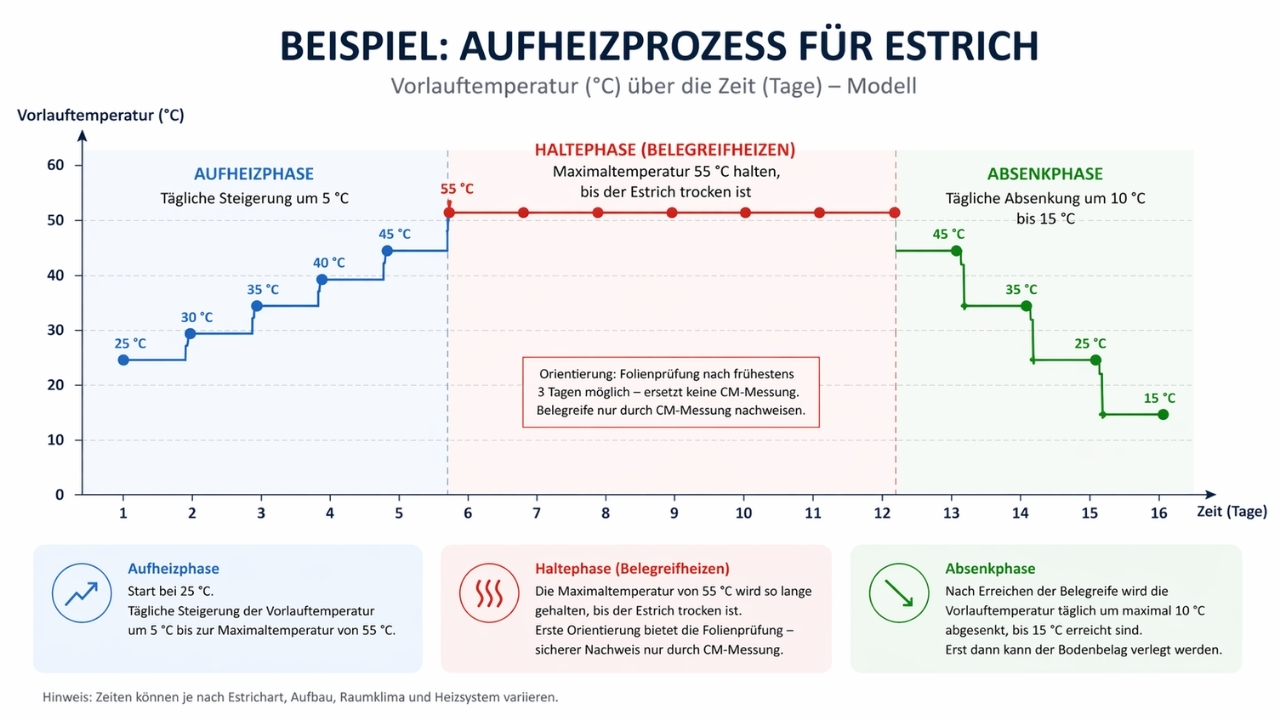

Die Darstellung zeigt einen vereinfachten, modellhaften Temperaturverlauf auf Basis allgemeiner Richtwerte. Die tatsächlichen Werte, insbesondere Liegezeiten, Aufheizschritte und Maximaltempera­turen, können je nach Estrichprodukt, Hersteller und Baustellenbedingungen abweichen. Maßgeblich sind immer die Vorgaben des jeweiligen Estrichherstellers.
Die Darstellung zeigt einen vereinfachten, modellhaften Temperaturverlauf auf Basis allgemeiner Richtwerte. Die tatsächlichen Werte, insbesondere Liegezeiten, Aufheizschritte und Maximaltempera­turen, können je nach Estrichprodukt, Hersteller und Baustellenbedingungen abweichen. Maßgeblich sind immer die Vorgaben des jeweiligen Estrichherstellers.

Was gehört ins Aufheizprotokoll von Estrich mit Fußbodenheizung?

Für jeden Tag werden mindestens folgende Werte festgehalten:

  • Datum
  • Vorlauftemperatur in °C
  • Außentemperatur in °C
  • Ergebnis der Trocknungsprüfung
  • Unterschrift des Verantwortlichen

Am Ende steht das Ergebnis der CM-Messung mit Datum und Unterschrift. Dieses Dokument ist die Grundlage dafür, dass der Bodenleger seine Arbeit aufnehmen darf.

Aufheizprotokoll Zementestrich

Zementestrich ist die am häufigsten eingebaute Estrichart im Neubau, und gleichzeitig diejenige mit den längsten Wartezeiten vor dem ersten Aufheizen. Wer das nicht einplant, bringt den gesamten Bauablauf durcheinander.

Die wichtigste Regel: Mit dem Aufheizen darf bei Zementestrich frühestens nach 21 Tagen begonnen werden. Der Zementestrich benötigt diese Zeit, um den chemischen Abbindeprozess vollständig abzuschließen. Wer früher anheizt, riskiert Risse, Spannungen und einen Estrich, der seine Endfestigkeit nie vollständig erreicht.

Im Neubau gilt grundsätzlich: Zementestrich sollte die Zeit bekommen, die er braucht. Wie jedes andere Baumaterial, Innenputz, Mauerwerk, muss auch der Estrich vernünftig durchtrocknen können. Wer hier spart, spart an der falschen Stelle.

Der Ablauf nach dem Otten Aufheizprotokoll für Zementestrich:

  1. Vorlauftemperatur auf 25 °C einstellen und drei Tage halten
  2. Temperatur täglich um 5 °C erhöhen bis zur maximalen Vorlauftemperatur von 55 °C
  3. Höchsttemperatur halten, ohne Nachtabsenkung, bis der Estrich trocken ist
  4. Vorlauftemperatur so absenken, dass eine Oberflächentemperatur des Estrichs von 15 bis 18 °C erreicht wird
  5. Belegreife vom Bodenleger prüfen lassen

In den ersten drei Tagen nach dem Einbringen gilt: Zugluft unbedingt vermeiden. Danach wird regelmäßig gelüftet. Gekippte Fenster reichen dafür nicht aus, da die Luftwechselrate zu gering ist. Stoßlüften mit weit geöffneten Fenstern und Türen ist erforderlich.

Als Orientierung, ob der Estrich trocken ist, kann eine PE-Folie von etwa 50 x 50 cm auf die beheizte Estrichoberfläche gelegt werden, Ränder mit Klebeband abkleben. Bildet sich innerhalb von 12 Stunden kein Kondenswasser unter der Folie, kann die CM-Messung erfolgen. Die Folienprüfung ersetzt die CM-Messung nicht.

Harte und dampfdichte Beläge wie Fliesen oder Parkett sollten erst ein bis drei Tage nach dem Abheizen verlegt werden. Vor dem Belegen ist der Estrich mechanisch zu reinigen und zu grundieren.

Aufheizprotokoll Schnellestrich

Schnellestrich ist nicht grundsätzlich besser als normaler Zementestrich, aber er hat seinen klaren Einsatzbereich: Sanierungen mit kleinen Flächen, wo schnell ein Belag drauf muss, zum Beispiel ein einzelnes Bad. Für ein ganzes Einfamilienhaus im Neubau hingegen stellt sich die Frage, ob der höhere Aufwand und die Mehrkosten tatsächlich gerechtfertigt sind. Wenn der Fliesenleger erst in acht Wochen Zeit hat, bringt ein Schnellestrich keinen Vorteil.

Der entscheidende Unterschied zum normalen Zementestrich: Das Aufheizen beginnt bereits ab dem dritten Tag nach der Verlegung, nicht erst nach 21 Tagen. Das ist der eigentliche Geschwindigkeitsvorteil.

Die Temperatursteigerung erfolgt in größeren Schritten von 10 °C pro Tag. Der Ablauf nach dem Otten Aufheizprotokoll für Schnell-Zementestrich im Überblick:

  • Tag 3: Vorlauftemperatur 25 °C einstellen
  • Tag 4: Erhöhung um 10 °C auf 35 °C
  • Tag 5: Erhöhung um 10 °C auf 45 °C, weiter bis zur Maximaltemperatur von 55 °C
  • Tag 6: Heizung abstellen, Estrich einen Tag auskühlen lassen
  • Tag 7: CM-Messung durch den Bodenleger
  • Ab Tag 8: Oberbodenverlegung möglich

Das ist der Optimalfall. Wurde die Belegreife am Tag 7 noch nicht erreicht, wird weitergeheizt und eine erneute CM-Messung durchgeführt. Alternativ kann mechanisches Trocknen eingesetzt werden.

Aufheizprotokoll von Estrich mit Fußbodenheizung
Aufheizprotokoll von Estrich mit Fußbodenheizung (Bild durch KI generiert)

Auch beim Schnellestrich gilt während des gesamten Aufheizprozesses: Räume belüften, Durchzug vermeiden, beheizte Fläche frei von Baumaterialien und Abdeckungen halten. Und wie bei jedem Estrich gilt: Eine Gewährleistung kann nur übernommen werden, wenn das Aufheizprotokoll lückenlos ausgefüllt und unterschrieben ist.

Aufheizprotokoll Fließestrich

Der Fließestrich hat gegenüber dem Zementestrich einen entscheidenden Vorteil bei der Fußbodenheizung: Das Aufheizen kann bereits ab dem vierten Tag nach dem Einbringen beginnen, nicht erst nach 21 Tagen.

Das liegt an der anderen Zusammensetzung. Fließestrich umschließt die Heizrohre durch seine fließfähige Konsistenz lückenlos und hat keine Luftkammern wie ein konventioneller Zementestrich. Das macht ihn zur ersten Wahl bei Fußbodenheizungen. Die Wärme der Heizrohre wird gleichmäßiger aufgenommen, gespeichert und abgegeben.

Der Ablauf im Überblick:

Bei Fließestrich werden Funktionsheizen und Belegreifheizen häufig in einem kombinierten Programm durchgeführt:

  1. Ab Tag 4: Vorlauftemperatur auf 25 °C einstellen, einen Tag halten
  2. Temperatur täglich um 5 °C erhöhen bis zur Maximaltemperatur von 55 °C
  3. Maximaltemperatur halten bis zur Belegreife, ohne Nachtabsenkung
  4. Richtwerte für die Trocknung bei Maximaltemperatur: bei etwa 35 mm Estrichdicke rund 10 Tage, bei etwa 55 mm rund 14 Tage
  5. Nach Erreichen der Belegreife Vorlauftemperatur schrittweise absenken bis zu einer Oberflächentemperatur von 15 bis 18 °C
  6. CM-Messung vor Belagsverlegung

Bereits ab dem dritten Tag nach dem Einbau wird regelmäßig gelüftet. Auch während des gesamten Aufheizprozesses muss gut gelüftet werden. Gekippte Fenster reichen dabei nicht aus.

Als erste Orientierung, ob der Estrich die Belegreife erreicht hat, kann eine PE-Folie auf die beheizte Estrichoberfläche aufgelegt werden. Kondensiert darunter innerhalb von 24 Stunden kein Wasser, ist das ein Hinweis darauf, dass eine CM-Messung sinnvoll ist. Die Folienprüfung ersetzt die CM-Messung jedoch nicht.

Häufige Fehler beim Aufheizprotokoll

Fehler beim Aufheizprotokoll passieren auf fast jeder Baustelle. Die meisten sind vermeidbar, wenn man weiß, worauf es ankommt.

Zu früh mit dem Aufheizen beginnen

Der häufigste Fehler überhaupt. Beim Zementestrich wird die 21-Tage-Wartezeit oft als zu lang empfunden und das Aufheizen früher gestartet. Das Ergebnis sind Risse und Spannungen, die sich später kaum noch beheben lassen. Die Liegezeit ist keine Empfehlung, sondern eine technische Notwendigkeit.

Kein Protokoll geführt

Wer den Aufheizprozess nicht dokumentiert, hat im Streitfall keine Grundlage. Ohne lückenlos geführtes und unterschriebenes Protokoll entfällt die Gewährleistung, und der Bodenleger darf die Arbeit verweigern.

Temperatur zu schnell erhöht

Die vorgeschriebenen Schritte von 5 °C pro Tag sind produktspezifische Vorgaben, keine Empfehlung. Wer die Temperatur schneller hochfährt, erzeugt Spannungen im Material, die zu Rissen führen können.

Nachtabsenkung nicht deaktiviert

Während des Aufheizprozesses muss die Heizung 24 Stunden durchlaufen, ohne Unterbrechung. Eine aktivierte Nachtabsenkung unterbricht den gleichmäßigen Temperaturaufbau und verlängert im besten Fall die Trocknungszeit, im schlechtesten Fall entstehen Schäden.

Fenster auf Kippe statt Stoßlüften

Die Feuchtigkeit, die der Estrich während des Aufheizens abgibt, muss aktiv aus dem Raum geführt werden. Gekippte Fenster reichen dafür nicht aus. Stoßlüften mit weit geöffneten Fenstern und Türen ist erforderlich, mehrmals täglich.

Estrich lüften nicht mit gekippten Fenstern
Hinweis: Estrich lüften nicht mit gekippten Fenstern

Estrichfläche abgedeckt oder belegt

Baumaterialien, Paletten oder andere Abdeckungen auf der Estrichfläche behindern die gleichmäßige Wärmeverteilung und die Feuchtigkeitsabgabe. Die beheizte Fläche muss während des gesamten Prozesses vollständig frei bleiben.

Zu lange zwischen Belegreifheizen und Belagsverlegung gewartet

Ist der Estrich belegreif und wird dann längere Zeit nicht belegt, kann er durch Umgebungsluft wieder Feuchtigkeit aufnehmen. In diesem Fall muss erneut aufgeheizt und eine neue CM-Messung durchgeführt werden.

Fazit Estrich Aufheizprotokoll

Das Aufheizprotokoll ist kein bürokratischer Zusatzaufwand, sondern ein zentraler Teil jeder Baustelle mit Fußbodenheizung. Es schützt den Estrich vor Rissen, sichert die Gewährleistung und ist die einzige verlässliche Grundlage dafür, dass der Bodenbelag langfristig hält.

Die wichtigsten Punkte zusammengefasst: Die Liegezeit vor dem ersten Aufheizen hängt direkt von der Estrichart ab, beim Zementestrich sind es 21 Tage, beim Fließestrich 7 Tage, beim Schnellestrich 3 bis 4 Tage. Die Temperatur wird schrittweise erhöht, maximal 5 °C pro Tag, bis zur Maximaltemperatur von 55 °C. Während des gesamten Prozesses wird gelüftet, das Protokoll wird tageweise geführt, und vor der Belagsverlegung steht immer eine CM-Messung.

Wer diese Schritte einhält, hat am Ende einen Boden, der hält was er soll.
