Reihenfolge bei Badsanierung: Ablauf & Planung im Detail

Reihenfolge bei Badsanierung: Ablauf & Planung im Detail

Geschrieben von Lukas Fischer

Die Reihenfolge bei der Badsanierung und dessen Planung entscheidet darüber, ob das Projekt reibungslos läuft oder teuer ins Stocken gerät. Kaum ein anderes Heimwerkerprojekt bringt so viele Gewerke zusammen, die exakt aufeinander abgestimmt sein müssen.

Grundsätzlich folgt eine Badsanierung einer fest vorgeschriebenen Reihenfolge: Einer sorgfältigen Planung folgen Entkernung, Rohinstallation, Estrich und Oberflächenarbeiten, zuletzt die Endmontage. Wer diese Abfolge missachtet, riskiert Folgeschäden, Nacharbeiten und deutlich höhere Kosten.

In diesem Artikel erfahren Sie Schritt für Schritt, welche Arbeiten in welcher Reihenfolge durchgeführt werden, warum die Abfolge technisch vorgegeben ist und worauf Sie bei der Planung besonders achten müssen. So gehen Sie Ihre Badsanierung mit einem klaren Plan an und vermeiden die häufigsten Fehler von Anfang an.

Reihenfolge bei der Badsanierung: Was Sie vor dem ersten Schritt wissen müssen

Das Wichtigste auf einen Blick:

  • Planung und Budget kommen vor jedem Handgriff
  • Entkernung schafft den Rohbauzustand
  • Rohinstallation folgt einer technisch vorgeschriebenen Abfolge: Abwasser, Wasser, Elektro
  • Estrich braucht ausreichend Trocknungszeit vor den Fliesenarbeiten
  • Fliesen werden immer zuerst an den Wänden, dann am Boden verlegt
  • Endmontage von Sanitär und Badmöbeln kommt ganz zum Schluss
  • Altbau erfordert zusätzliche Prüfschritte vor Baubeginn

Eine Badsanierung ist kein Wochenendprojekt, sondern ein komplexes Vorhaben, bei dem mehrere Gewerke exakt aufeinander abgestimmt werden müssen. Elektriker, Sanitärinstallateur, Fliesenleger und Maler arbeiten nacheinander, und jeder folgende Handwerker ist auf die saubere Vorarbeit des vorigen angewiesen. Wer hier die Reihenfolge durcheinanderbringt, zahlt doppelt.

Besonders im Altbau lauern zusätzliche Herausforderungen: alte Leitungen, unebene Böden und mögliche Schadstoffe können den Ablauf erheblich verzögern, wenn sie nicht frühzeitig erkannt und eingeplant werden.

Renovierung oder Sanierung des Badezimmers: Was Sie zuerst klären müssen

Bevor der erste Handwerker das Badezimmer betritt, steht eine grundlegende Entscheidung an: Geht es um eine Renovierung oder eine echte Sanierung? Der Unterschied klingt klein, hat aber erhebliche Auswirkungen auf Planung, Budget und Zeitrahmen.

Renovierung

  • Leitungen, Elektrik und Bausubstanz bleiben unangetastet
  • Nur oberflächliche Veränderungen: neue Farbe, Spiegel, Armaturen, Silikonfugen
  • In wenigen Tagen erledigt
  • Kostet einen Bruchteil einer vollständigen Sanierung

Badsanierung

  • Echter Eingriff in die Bausubstanz
  • Bad wird bis auf den Rohbauzustand entkernt
  • Fliesen, Sanitärobjekte, Leitungen und Elektrik kommen komplett raus
  • Alles wird neu geplant und neu aufgebaut

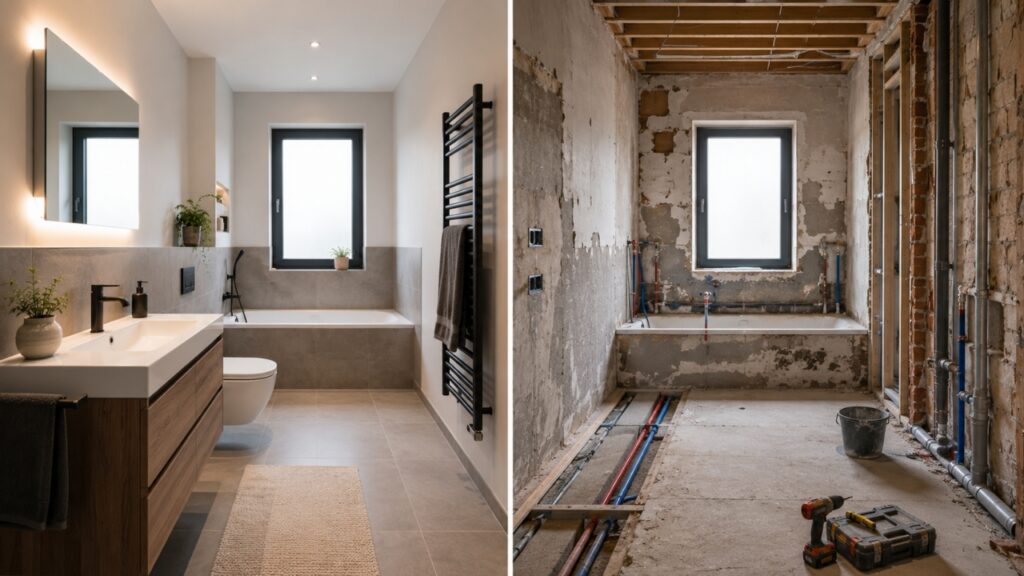

Renovierung oder Sanierung des Badezimmers?
Hinweis: Bild wurde mit KI erstellt
Renovierung oder Sanierung des Badezimmers?
Hinweis: Bild wurde mit KI erstellt

Wann lohnt welche Variante? Eine Renovierung reicht aus, wenn die Leitungen jünger als 20 Jahre sind, keine Feuchtigkeitsschäden vorliegen und das Bad funktional gut aufgestellt ist. Sobald jedoch Rohre veraltet sind, Schimmel hinter den Fliesen sitzt oder das Bad grundlegend umgestaltet werden soll, führt kein Weg an der Komplettsanierung vorbei. Wer neue Fliesen über alte marode Leitungen legt, macht denselben Job in wenigen Jahren erneut.

Den genauen Unterschied zwischen Renovierung und Sanierung erklären wir ausführlich in unserem Artikel: Badsanierung vs. Badrenovierung: Was ist der Unterschied? Eine ähnliche Frage, die wir in einem Artikel aufgegriffen haben und die sich viele Hausbesitzer stellen: Komplettbadsanierung vs Teilsanierung? Was lohnt sich wann?

Die Planungsphase: Ohne Plan kein gutes Bad

Die Planungsphase ist der wichtigste und gleichzeitig am häufigsten unterschätzte Schritt einer Badsanierung. Wer hier spart, zahlt später drauf: Nachträgliche Änderungen an Leitungen, Grundriss oder Materialien kosten ein Vielfaches dessen, was eine sorgfältige Planung im Vorfeld gekostet hätte.

Bedarfsanalyse: Was wollen Sie wirklich?

Bevor Angebote eingeholt oder Fliesen ausgesucht werden, stehen die eigenen Bedürfnisse im Mittelpunkt:

  • Soll das Bad barrierefrei werden?
  • Ist eine bodengleiche Dusche gewünscht?
  • Braucht es mehr Stauraum oder eine freistehende Wanne?

Denken Sie dabei langfristig: Ein Bad sollte mindestens 15 bis 20 Jahre halten. Zeitloses Design und hochwertige Materialien zahlen sich aus.

Grundriss und Raumkonzept

Mit einem klaren Konzept lässt sich frühzeitig festlegen, wo neue Leitungen verlegt werden müssen und wo die Sanitärobjekte stehen sollen. Bei größeren Vorhaben empfiehlt sich eine 3D-Visualisierung.

💡 Tipp: Was auf dem Papier falsch geplant ist, lässt sich im fertigen Bad nur mit großem Aufwand korrigieren. Nehmen Sie sich für diesen Schritt ausreichend Zeit.

Budgetplanung und Kostenpuffer (Richtwerte basierend auf Marktpreisen 2025/2026)

AusstattungsgradKosten pro m²Beispiel 8 m² Bad
Einfacher Standardab 900 €ab 7.200 €
Solider Mittelklasse1.000 bis 1.500 €8.000 bis 12.000 €
Gehoben bis Luxusbis 3.500 €bis 28.000 €

⚠️ Wichtig: Planen Sie immer mindestens 20 Prozent Puffer ein. Besonders im Altbau tauchen hinter alten Fliesen regelmäßig versteckte Mängel auf, die das Budget schnell belasten.

Förderungen rechtzeitig beantragen

⚠️ Wichtig: Förderanträge müssen zwingend vor Baubeginn gestellt werden. Wer zu spät ist, verliert den Anspruch.

Relevante Förderprogramme im Überblick:

Materialien früh auswählen und bestellen

Sonderfliesen, spezielle Armaturen oder maßgefertigte Badmöbel haben oft lange Lieferzeiten. Wer zu spät bestellt, bringt den gesamten Zeitplan durcheinander.

  • Materialbestellung parallel zur Handwerkerkoordination planen
  • Bei Fliesen immer 10 Prozent Materialreserve einkalkulieren
  • Chargen können bei Nachbestellungen abweichen

Die richtigen Handwerker finden: Bei einer Komplettsanierung kommen bis zu über einem Dutzend Gewerke zum Einsatz.

💡 Tipp: Viele Eigentümer entscheiden sich für einen Generalunternehmer, der alle Gewerke koordiniert. Das verhindert teure Leerlaufzeiten zwischen den einzelnen Arbeitsschritten. Bei handwerksempfehlung.de verbinden wir Sie direkt mit dem passenden Fachbetrieb aus Ihrer Region. Kontaktieren Sie uns jetzt hier unverbindlich!

Checkliste Planungsphase

  • Bedarfsanalyse abgeschlossen
  • Grundriss und Raumkonzept erstellt
  • Budget festgelegt inkl. 20 % Puffer
  • Förderanträge gestellt
  • Materialien ausgewählt und bestellt
  • Handwerker beauftragt und Zeitplan abgestimmt

Die Reihenfolge der Badsanierung im Detail

Die Reihenfolge der Arbeitsschritte bei einer Badsanierung ist nicht verhandelbar. Jedes Gewerk baut auf dem vorherigen auf, und wer die Abfolge missachtet, riskiert teure Nacharbeiten. Hier ist der vollständige Ablauf Schritt für Schritt.

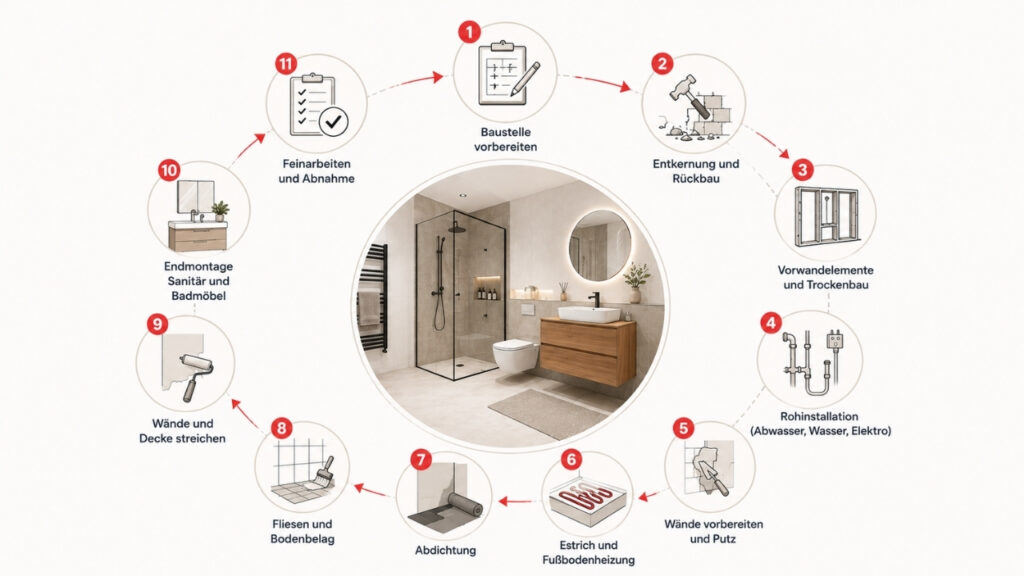

Reihenfolge der Badsanierung: Schritt für Schritt
Reihenfolge der Badsanierung: Schritt für Schritt

Schritt 1: Baustelle vorbereiten

Bevor der erste Hammer schwingt, wird die Baustelle gesichert:

  • Matten und Schutzfolien auslegen
  • Staubschutztüren anbringen, damit der Rest der Wohnung sauber bleibt
  • Wasser und Strom im Bad abstellen

⚠️ Wichtig: Wasser und Strom müssen vor Baubeginn zuverlässig abgesperrt sein. Das ist keine Formalität, sondern eine Sicherheitspflicht.

Schritt 2: Entkernung und Rückbau

Jetzt wird alles rausgerissen. Das Bad wird bis auf den Rohbauzustand zurückgebaut:

  • Alte Sanitärobjekte ausbauen (Wanne, WC, Waschbecken)
  • Fliesen von Wänden und Boden entfernen
  • Alte Elektroinstallationen herausnehmen
  • Ggf. Wanddurchbrüche für Raumvergrößerung

⚠️ Wichtig: Bei Wanddurchbrüchen muss ein Statiker hinzugezogen werden. Tragende Wände dürfen nie ohne fachkundige Prüfung geöffnet werden.

💡 Altbau-Hinweis: In Gebäuden vor 1970 ist in einem Großteil der Bäder Asbest enthalten. Lassen Sie die Bausubstanz vor der Entkernung zwingend auf Schadstoffe prüfen.

Schritt 3: Vorwandelemente und Trockenbau

Dieser Schritt wird häufig vergessen, muss aber vor der Rohinstallation erfolgen:

  • Vorwandelemente einbauen
  • Neue Trennwände im Trockenbauverfahren setzen
  • Eine Seite der Wände zunächst offen lassen, damit Rohre und Leitungen noch verlegt werden können

Schritt 4: Rohinstallation

Das ist der technisch anspruchsvollste Schritt, und die Reihenfolge innerhalb dieses Schritts ist zwingend vorgegeben:

  1. Abwasserrohre zuerst: Sie benötigen ein kontinuierliches Gefälle von mindestens 2 Prozent zum Hauptabfluss. Kein anderes Rohr darf im Weg sein.
  2. Wasserleitungen danach: Kalt- und Warmwasser zu den vorgesehenen Anschlusspunkten verlegen, Armaturen kommen noch nicht.
  3. Elektroleitungen zuletzt: Die Elektrik ist am flexibelsten in der Leitungsführung und wird deshalb als letztes eingeplant.
  4. Lüftungssystem: Die Rohinstallation für die Lüftung erfolgt ebenfalls in dieser Phase.

⚠️ Wichtig: Sanitär- und Elektroarbeiten gehören zwingend in Fachhandwerkerhände. Bei unsachgemäßer Ausführung durch Laien drohen im Schadensfall Probleme mit der Gebäudeversicherung, da diese Leistungen eine fachgerechte Installation voraussetzen.

Schritt 5: Wände vorbereiten und Putz

Nachdem alle Leitungen verlegt sind, werden die Wände geschlossen und vorbereitet:

  • Schlitze, Anschlussstellen und Löcher schließen
  • Leichtbauwände nun vollständig schließen
  • Grundputz auftragen
  • Ggf. zusätzliche Leichtbauwände zur Raumgliederung setzen

Schritt 6: Estrich und Fußbodenheizung

  • Bei wassergeführter Fußbodenheizung: Heizrohre vor dem Estrich einbauen
  • Estrich einbringen (Zementestrich, Fließestrich oder Anhydritestrich)

Falls Sie einen Zementestrich oder Fließestrich mit Fußbodenheizung eingebracht haben kommen Sie um ein Aufheizprotokoll nicht herum, welches der sachgemäßen Trocknung des Estrichs dient. Schauen Sie in diesem Fall auch in unsere Artikel:

Aufheizprotokoll Zementestrich: Dauer, Temperaturen & Tipps
Aufheizprotokoll Fließestrich & Anhydritestrich

⚠️ Wichtig: Der Estrich braucht eine bestimmte Trocknungszeit zur Belegreife, je nach Estrichart. Wer zu früh mit den Fliesenarbeiten beginnt riskiert Folgeschäden, die teuer werden.

Schritt 7: Abdichtung

Alle nassbelasteten Bereiche müssen normgerecht abgedichtet werden, bevor Fliesen verlegt werden. Das betrifft insbesondere:

  • Duschbereich und Badewannenbereich
  • Boden-Wand-Übergänge
  • Alle Anschlussfugen

⚠️ Wichtig: Eine fehlende oder fehlerhafte Abdichtung ist die häufigste Ursache für Feuchtigkeitsschäden im Bad. Dieser Schritt darf nicht übersprungen oder abgekürzt werden.

Schritt 8: Fliesen und Bodenbelag

Jetzt hat der Fliesenleger seinen Auftritt und auch hier gilt eine feste Reihenfolge:

  • Zuerst die Wände fliesen und verfugen
  • Dann erst den Boden fliesen

💡 Tipp: Großformatige Fliesen mit schmalen Fugen sind deutlich leichter zu reinigen als kleinteilige Mosaikfliesen. Achten Sie darauf, dass alle Beläge, Fugenmaterialien, Acryl und Silikon für Feuchträume geeignet sind.

Wer keine Fliesen möchte, hat heute attraktive Alternativen: fugenlose Oberflächen wie Beton Ciré oder Sichtestrich liegen im Trend und sind langlebig.

Schritt 9: Wände und Decke streichen

  • Fliesen gut abkleben und abdecken
  • Wände und Decke streichen oder tapezieren

⚠️ Wichtig: Nur Farben und Tapeten verwenden, die explizit für Feuchträume geeignet sind.

Schritt 10: Endmontage Sanitär und Badmöbel

Jetzt werden alle fest definierten Elemente installiert:

  • Waschbecken, WC und Bidet montieren
  • Duschtasse und Duschkabine einbauen
  • Armaturen anschließen
  • Badewanne einsetzen
  • Heizung und Badheizkörper installieren
  • Badmöbel, Spiegel und Beleuchtung anbringen

💡 Hinweis: Eingelassene Badewannen müssen deutlich früher im Prozess berücksichtigt werden, da sie in den Bodenaufbau integriert werden.

Schritt 11: Feinarbeiten und Abnahme

Der letzte Schritt vor dem ersten Entspannungsbad:

  • Silikonfugen setzen und abdichten
  • Handtuchhalter, Accessoires und Zubehör montieren
  • Gründliche Reinigung
  • Gemeinsame Abnahme mit dem Handwerker

💡 Tipp: Planen Sie für die Abnahme ausreichend Zeit ein. Prüfen Sie gemeinsam mit dem Handwerker, ob alle Installationen einwandfrei funktionieren, bevor Sie unterschreiben. Werfen Sie dafür einen Blick in unseren praktischen Artikel zum Thema Abnahme Badsanierung: Checkliste und Protokoll.

Zusammenfassung: Die Reihenfolge auf einen Blick

SchrittArbeiten
1Baustelle vorbereiten
2Entkernung und Rückbau
3Vorwandelemente und Trockenbau
4Rohinstallation (Abwasser, Wasser, Elektro)
5Wände vorbereiten und Putz
6Estrich und Fußbodenheizung
7Abdichtung
8Fliesen und Bodenbelag
9Wände und Decke streichen
10Endmontage Sanitär und Badmöbel
11Feinarbeiten und Abnahme

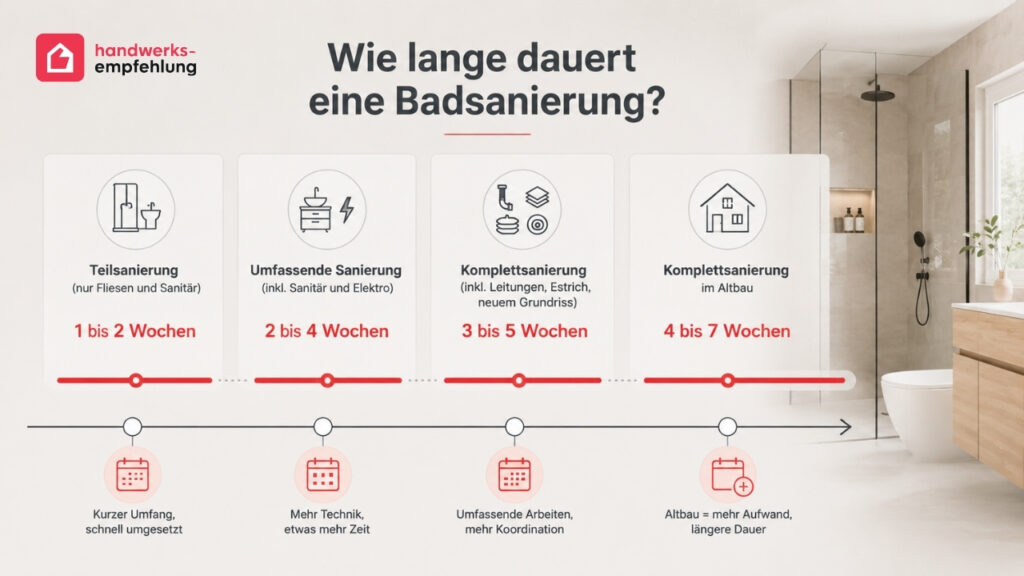

Wie lange dauert eine Badsanierung?

Wie lange dauert eine Badsanierung?
Wie lange dauert eine Badsanierung?

Die Dauer einer Badsanierung hängt stark vom Umfang der Arbeiten ab. Wer mit falschen Erwartungen in das Projekt startet, gerät schnell unter Druck und trifft schlechte Entscheidungen, zum Beispiel zu kurze Trocknungszeiten beim Estrich. Planen Sie realistisch.

UmfangDauer
Teilsanierung (nur Fliesen und Sanitär)1 bis 2 Wochen
Umfassende Sanierung (inkl. Sanitär und Elektro)2 bis 4 Wochen
Komplettsanierung (inkl. Leitungen, Estrich, neuem Grundriss)3 bis 5 Wochen
Komplettsanierung im Altbau4 bis 7 Wochen

⚠️ Wichtig: Die Trocknungszeit des Estrichs variiert je nach Estrichart, Dicke und Raumklima erheblich. Ihr Estrichleger gibt Ihnen den genauen Trocknungsfahrplan vor. Zu frühe Belastung führt zu Rissen und Folgeschäden.

💡 Tipp: Planen Sie grundsätzlich eine Woche Puffer ein. Lieferverzögerungen bei Sanitärware oder unvorhergesehene Befunde hinter alten Wänden sind bei Badsanierungen eher die Regel als die Ausnahme.

Altbau braucht mehr Zeit

Im Altbau sollten Sie generell 30 Prozent mehr Zeit einrechnen als in einem Neubau. Unregelmäßige Wände, unebene Böden und unerwartete Befunde wie alte Leitungen oder Schadstoffe können den Ablauf erheblich verzögern. Wer das nicht einplant, steht schnell ohne Bad da.

Badsanierung im Altbau: Was Sie zusätzlich beachten müssen

Wer ein Badezimmer im Altbau saniert, steht vor Herausforderungen, die oft erst sichtbar werden, wenn die Fliesen runter sind.

Schadstoffe prüfen lassen

In Gebäuden vor 1970 ist Asbest in Baumaterialien weit verbreitet. Die Bausubstanz muss vor der Entkernung zwingend von einem zertifizierten Fachbetrieb geprüft und ggf. entfernt werden.

Alte Leitungen prüfen und erneuern

Stahl- und Kupferleitungen halten etwa 30 Jahre. In vielen Altbauten sind sie längst am Limit:

  • Bleirohre: sofort austauschen, gesundheitsgefährdend
  • Verzinkter Stahl: korrodiert von innen, mindert den Wasserdruck
  • Kupfer: je nach Wasserqualität und Alter prüfen lassen

💡 Tipp: Wer das Bad einmal aufmacht, sollte die Leitungen konsequent erneuern. Es ist fast immer die wirtschaftlichere Entscheidung.

Unebene Böden, Schallschutz und beengte Grundrisse

Altbauböden sind selten eben, was bei bodengleichen Duschen zum Problem wird. Altbauwände übertragen Geräusche stark, Vorwandinstallationen schaffen hier Abhilfe. Enge Grundrisse lassen sich mit kompakten Sanitärobjekten, Schiebetüren und Maßmöbeln optimieren.

Fensterlose Bäder

Ohne Fenster muss eine mechanische Lüftungsanlage eingeplant werden. Ohne ausreichende Lüftung drohen dauerhaft Schimmelprobleme.

Die häufigsten Fehler bei der Badsanierung und wie Sie sie vermeiden

Die häufigsten Fehler bei der Badsanierung und wie Sie diese vermeiden, für eine Badsanierung zu Ihrer Zufriedenheit
Hinweis: Bild wurde mit KI erstellt
Die häufigsten Fehler bei der Badsanierung und wie Sie diese vermeiden, für eine Badsanierung zu Ihrer Zufriedenheit
Hinweis: Bild wurde mit KI erstellt

Die häufigsten Fehler bei der Badsanierung entstehen nicht durch unglückliche Umstände, sondern durch mangelnde Vorbereitung.

Fehler 1: Ohne Plan loslegen
Nachträgliche Änderungen an Grundriss oder Leitungsführung kosten ein Vielfaches der ursprünglichen Planungskosten.

Fehler 2: Falsche Reihenfolge der Gewerke
Jedes Gewerk baut auf dem vorherigen auf. Lassen Sie die Koordination der Abfolge von einem erfahrenen Fachbetrieb übernehmen, um teure Nacharbeiten zu vermeiden.

Fehler 3: Zu kurze Trocknungszeiten
Wer beim Estrich auf Zeit drückt riskiert Folgeschäden, die teurer werden als die eingesparte Wartezeit.

Fehler 4: Fehlende Qualitätskontrollen
Fehler, die erst bei der Endabnahme auffallen, sind schwer zu beheben, weil andere Gewerke bereits darüber weitergearbeitet haben.

Fehler 5: Im Altbau keine Schadstoffprüfung

Wer in Gebäuden vor 1970 einfach drauflos entkernt, riskiert unkontrollierten Asbestkontakt mit gesundheitlichen und rechtlichen Folgen.

Fehler 6: Förderanträge zu spät stellen
Anträge müssen zwingend vor Baubeginn gestellt werden. Wer das verpasst, verliert den Anspruch vollständig.

Fehler 7: Nur auf den Preis schauen
Das günstigste Angebot ist selten das vollständigste. Vergleichen Sie immer den genauen Leistungsumfang.

Fehler 8: Zu wenig Kostenreserve
Mindestens 20 Prozent Puffer sind keine Empfehlung, sondern eine Notwendigkeit.

Fehler 9: Alte Leitungen nicht erneuern
Wer das Bad einmal aufmacht, sollte Leitungen konsequent prüfen und bei Bedarf erneuern.

Fehler 10: Materialien zu spät bestellen
Sonderfliesen oder spezielle Anfertigung von Armaturen können Wochen dauern. Zu späte Bestellung blockiert den gesamten Ablauf.

Fazit: Badsanierung Reihenfolge als Schlüssel zum Erfolg

Eine Badsanierung ist eines der komplexesten Projekte, die Hausbesitzer in Angriff nehmen können. Wer die richtige Reihenfolge kennt, die Planung ernst nimmt und die Gewerke professionell koordiniert, spart am Ende Zeit, Nerven und Geld.

Das Wichtigste in Kürze:

  • Planung kommt vor allem anderen
  • Die Reihenfolge der Arbeitsschritte ist technisch vorgegeben und nicht verhandelbar
  • Altbauten erfordern zusätzliche Prüfschritte vor der Entkernung
  • Förderanträge müssen vor Baubeginn gestellt werden
  • Ein erfahrener Fachbetrieb koordiniert die Gewerke und verhindert teure Fehler

Auf handwerksempfehlung.de verbinden wir Sie direkt mit dem besten Fachbetrieb aus Ihrer Region, passend zu Ihrem Projekt, der Sie von der Planung bis zur Abnahme begleitet.

Hier jetzt unverbindlich eine Anfrage an uns senden!

Häufige Fragen zum Ablauf einer Badsanierung

In welcher Reihenfolge wird ein Bad saniert?

Welche Handwerker brauche ich für die Badsanierung?

Wie lange dauert eine Badsanierung?

Warum muss Estrich vor den Fliesen trocknen?

Warum werden Abwasserrohre zuerst verlegt?

Autor: Lukas Fischer

10. Mai 2026
